近日,家住房山区中骏·云景台二期的市民徐先生拨打北京市12345市民服务热线反映,小区自交房以来始终没有接入正式用电,长期依赖临时电源供电,还遇到过几次停电,影响居民正常生活。承诺的正式用电因何迟迟没能接入?小区居民何时能用上安全、稳定的电?
导 读
近日,家住房山区中骏·云景台二期的市民徐先生拨打北京市12345市民服务热线反映,小区自交房以来始终没有接入正式用电,长期依赖临时电源供电,还遇到过几次停电,影响居民正常生活。承诺的正式用电因何迟迟没能接入?小区居民何时能用上安全、稳定的电?
中骏·云景台二期位于房山区阎长路和良泽街交叉口东南角。记者现场走访时看到,小区内环境宜人,房屋都较为崭新。业主们表示,小区是2024年5月份交房的。交房至今一直用的是临时电。
市民1:我在这住一年多了,2024年交的房。
市民2:住一年多了,用的还是临时电。
市民3:用的还是开发商给的临时电。

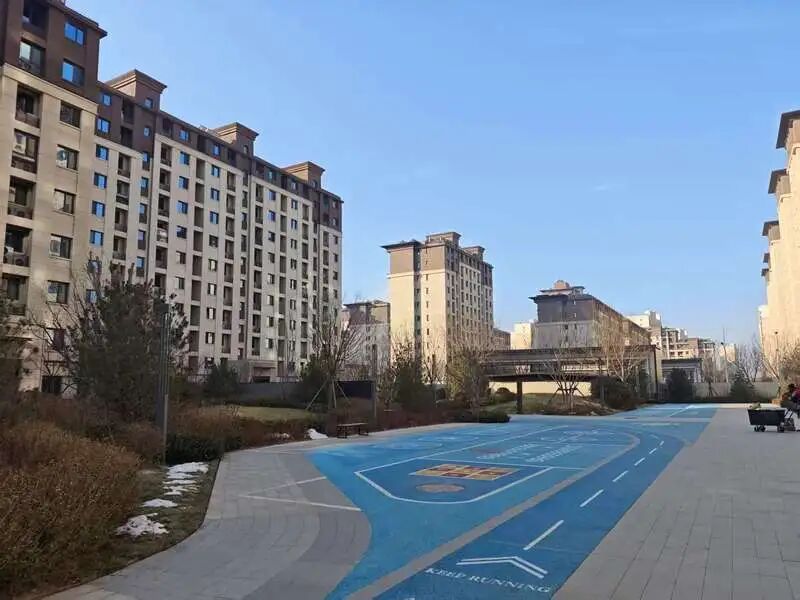

小区内景/记者拍摄
临时用电和正式用电有何不同呢?有住户表示,此前中骏·云景台三期房屋施工时可能因为用电量大,导致二期小区曾出现停电的情况。也有住户坦言担心临时用电的安全问题。
市民1:偶尔会停电,电路一崩整个小区就没电了。
市民2:停电的次数可能会多一点,有时候会在下午停电,有时候会在晚上停电,上一次停电就在前天,停了一小会儿。三期施工的时候也有停电的情况。

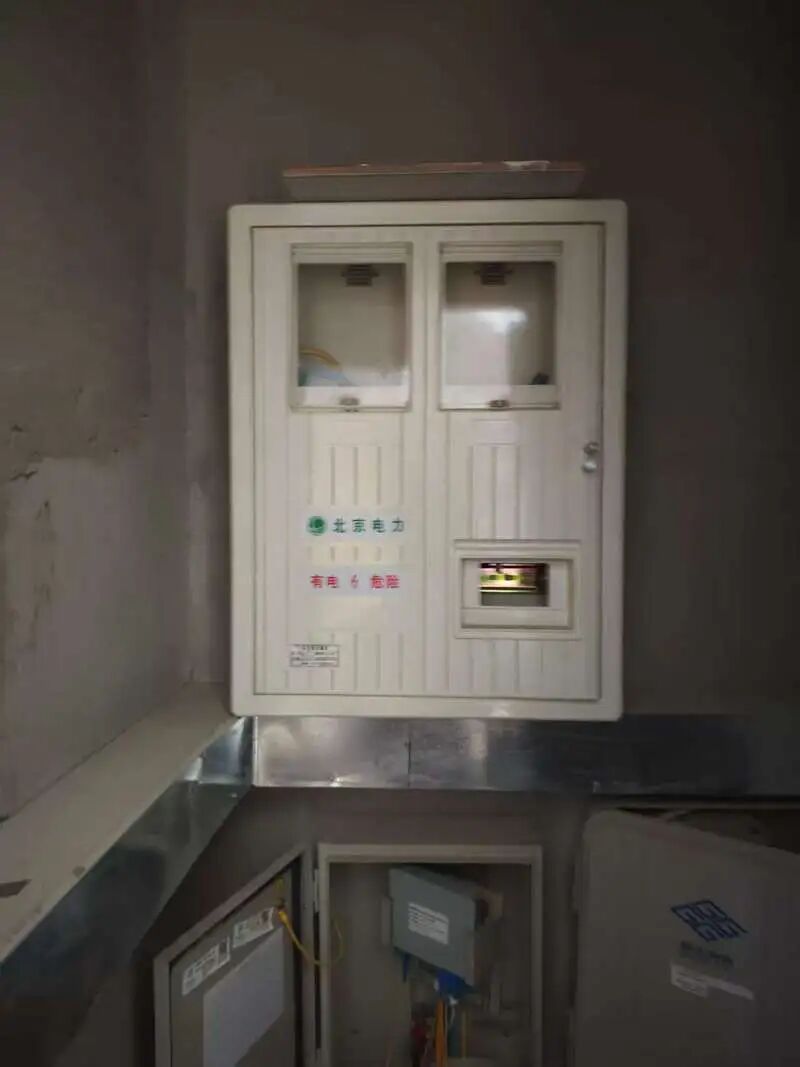

居民楼道里的电表箱/记者拍摄

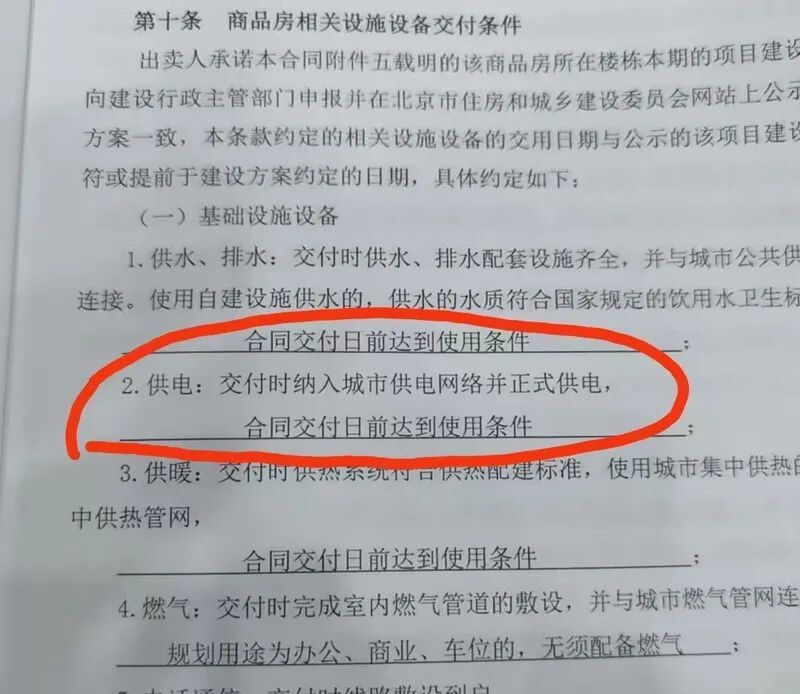

在徐先生提供的房屋购买合同中明确写着,商品房供电设施交付时纳入城市供电网络并正式供电。如今房屋已经交付一年多,业主们盼着尽快能兑现“迟到的诺言”。
市民1:最好还是改为正式电,因为安全一点,突然没电了多麻烦。
市民2:安全一点,大家用着都踏实一点。
合同相关约定/记者拍摄
带着市民们的诉求,记者联系了属地房山区良乡镇政府。工作人员回复表示,镇政府已经接到过居民相关诉求并进行了协调。
工作人员:前期,我们从业主微信群、接诉即办等渠道,已经接到过相关诉求。针对这一问题,我们第一时间响应,约谈、督促开发商加快施工。开发商表示现在房地产行业萎靡,企业资金回笼较慢,资金短缺,无法大额支付工程款。为应对这一情况,良乡镇政府已督促开发商,并协调供电部门申请了临时用电,以保证居民能够顺利入住,每月所产生的30多万电费由开发商承担。
目前,良乡镇已经多次召开协调会,敦促开发商积极筹措工程款,加快资金周转进度,前期由施工方进行垫资,同时协调区住建委和银行加快监管资金审批,尽快向施工方拨付施工资金。我们也建立了专项工作群,随时掌握工作进度,积极协作打通工作卡点。

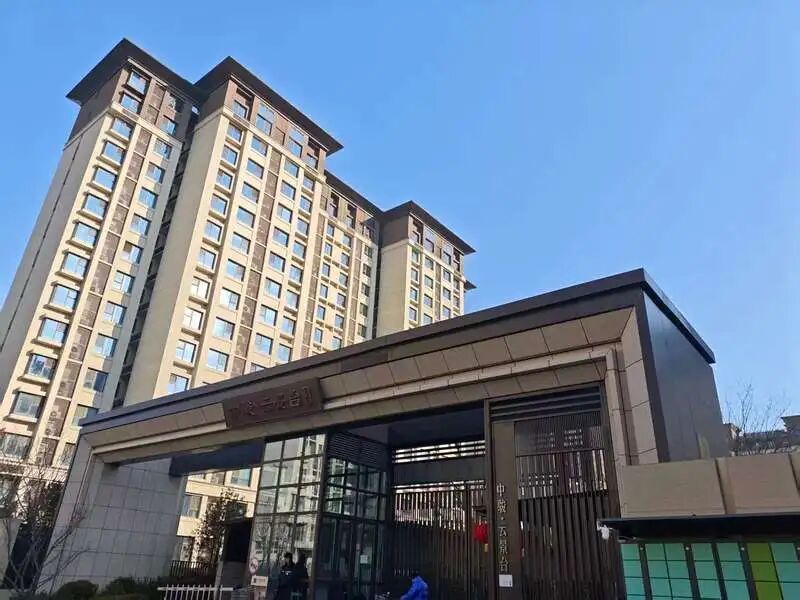

小区外景/记者拍摄
那小区内接入正式用电相关工作进度如何?
这名工作人员也表示,目前,施工单位已完成各楼栋主电缆全线铺设、安装及接头调试,供电主干线已经全线贯通;电缆桩及配套桥架已全部安装到位。充电桩全部完成进场安装、基础浇筑及固定施工;充电桩专用线缆穿线施工完成85%,剩余15%充电电缆,目前企业已生产完成,资金到位后,开发商即刻付款、提货。整体工程1月中下旬完工,完工后开展调试验收,领表、以及联合召开发电启动会。春节前肯定能实现正式切电。在此期间镇政府也会要求开发商倒排工期,按天通报进度,及时向居民反馈进展情况。
