宝山馨苑西路被封挡,相邻道路拥堵忙

近日,家住海淀区四季青镇西山国际城的王先生向北京12345市民服务热线反映,约一年前,小区东侧的宝山馨苑西路被封,公告显示施工时间截止到去年(2025年)10月31日。如今已经超期,道路没有建设,围挡也没有拆除。设置围挡的原因是什么?道路何时能恢复通行呢?

宝山馨苑西路被封挡,相邻道路拥堵忙

近日,家住海淀区四季青镇西山国际城的王先生向北京12345市民服务热线反映,约一年前,小区东侧的宝山馨苑西路被封,公告显示施工时间截止到去年(2025年)10月31日。如今已经超期,道路没有建设,围挡也没有拆除。设置围挡的原因是什么?道路何时能恢复通行呢?

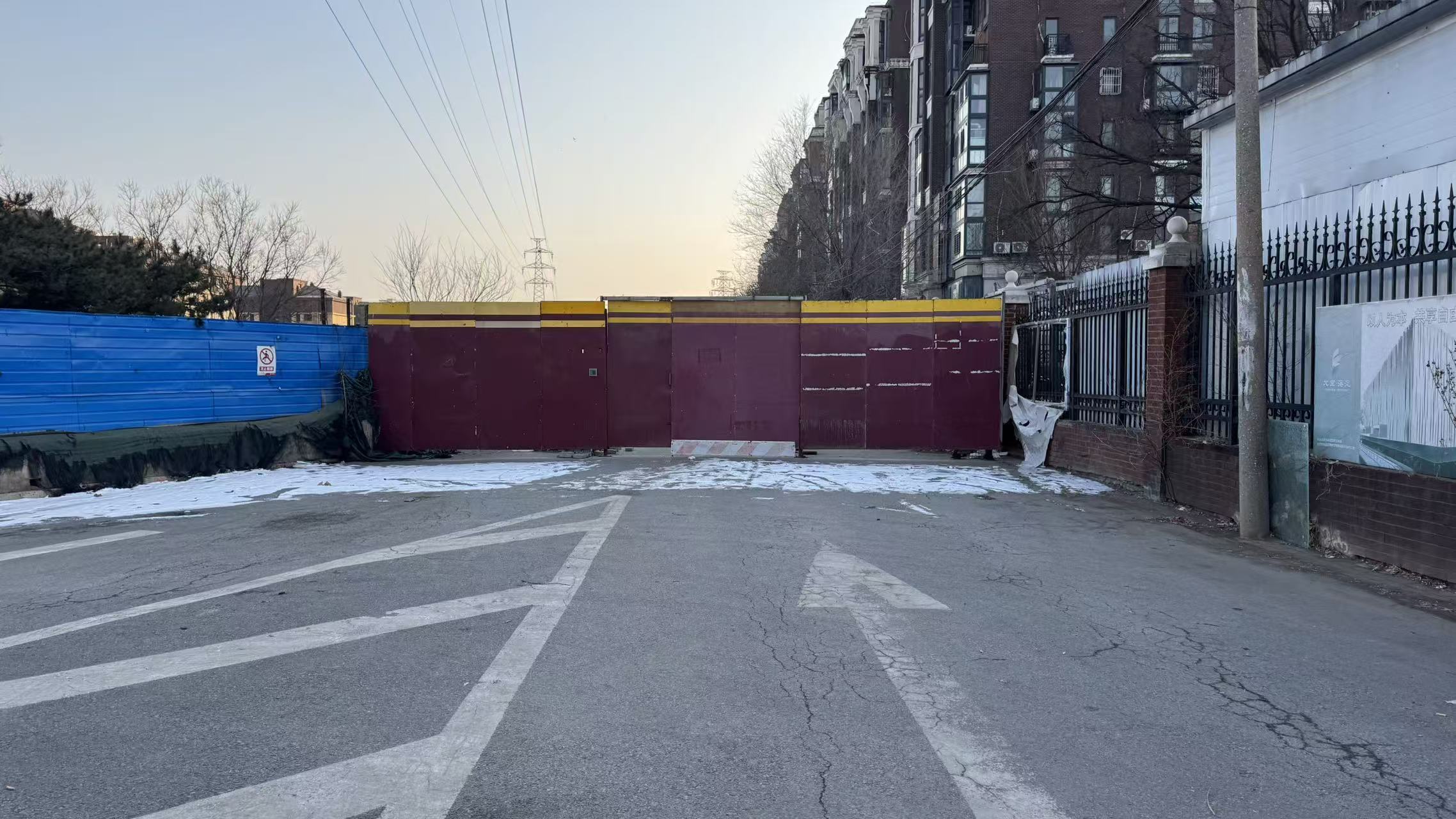

宝山馨苑西路被封挡/记者拍摄

宝山馨苑西路呈南北走向,南端与阜石路相交,向北可以去往锦绣大地物流港。有市民表示,这条路虽然不宽,但封挡前一些从阜石路去往锦绣大地的车辆经常往来通行。

市民:原来这道能进车能出车,现在它封着呢。

市民:原来这条路是通阜石路辅路的,下辅路顺着就过来了,现在就得绕。

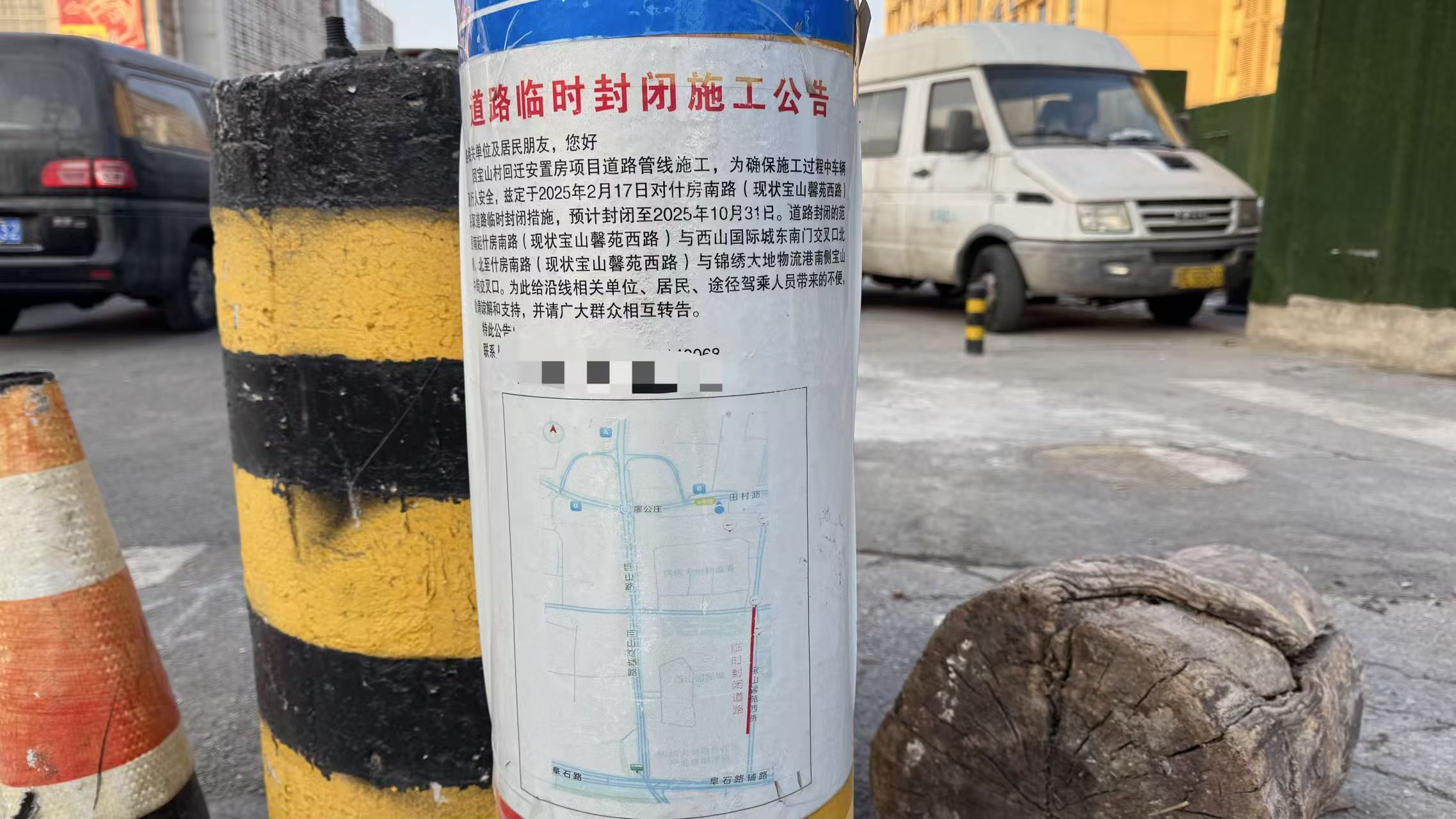

现场张贴的施工公告/记者拍摄

现场可以看到,道路北端的线杆上贴有施工公告,公告显示道路封闭时间为2025年2月17日到10月31日。围挡设有小门,走进去后是一列活动板房,继续向南无法通行。透过西山国际城的围墙栅栏,可以看到南段道路上还堆放着大量施工材料、建筑砂石等。

市民:在楼上看里边乱七八糟的,挺长时间了。他应该有规划,该修路修路,该绿化绿化,但是他就那么围着。

市民:不是一天两天了,好几年了。工地的牌子在道边上贴着,上面有年月日,有项目介绍。

市民:他贴的这个期限早就到了,到现在也不恢复。现在这条路上还摆放着好多简易房,还有集装箱。

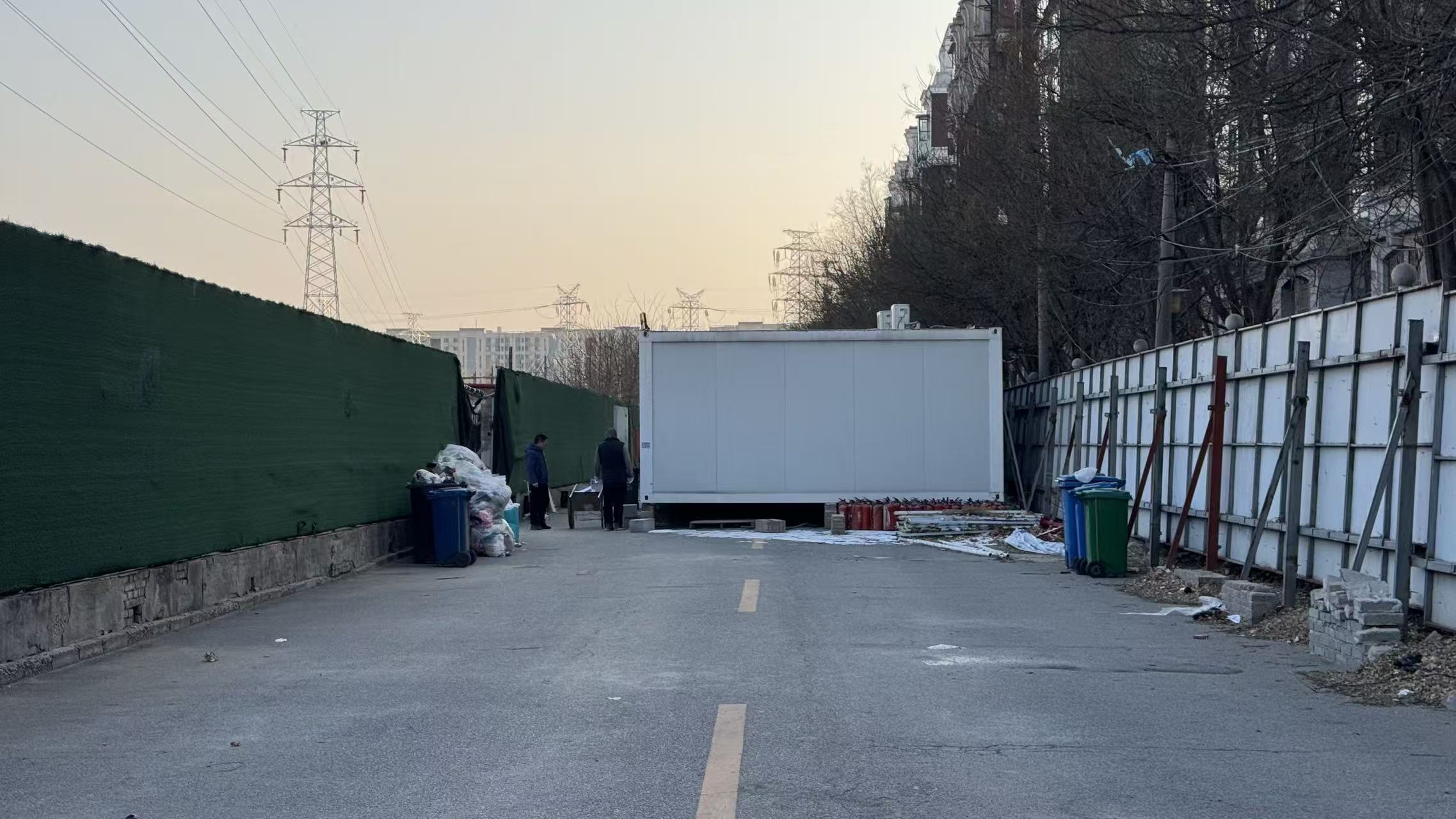

道路紧邻锦绣大地物流港/记者拍摄

被封挡的道路与西山国际城西侧的巨山路平行。道路封挡后,无论是进出西山国际城小区还是锦绣大地物流港的车辆,南北通行都只能走巨山路。早晚高峰和周六日,容易出现拥堵。

市民:我从阜石路过去也不方便,我从市场出来往南走也不方便。有时候这特别堵,能堵到那个红绿灯。这要是通了,那就能好很多。

市民:原来我从小区开车出去,就是右转再右转,然后就到这条道路上了。顺着道往南走就是阜石路桥下,我桥下一掉头直接就去市里了。现在封路没得选择了,北边过来的车都得走阜石路桥下,而且这个红绿灯,不等两三个灯根本过不去。

围挡内的宝山馨苑西路/记者拍摄

采访过程中,有市民告诉记者,道路东侧回迁房建设的同时,还修建了一条南北向的平行道路。如今宝山馨苑西路超期未开放,未来还能不能恢复通行,成了未知数。

市民:它开通了肯定要方便很多。因为封了好久了,反正人行车行都不方便。

市民:新建的小区里头有一条道,属于大市政,现在还没打开这门呢,打开这门直接就通出去了。

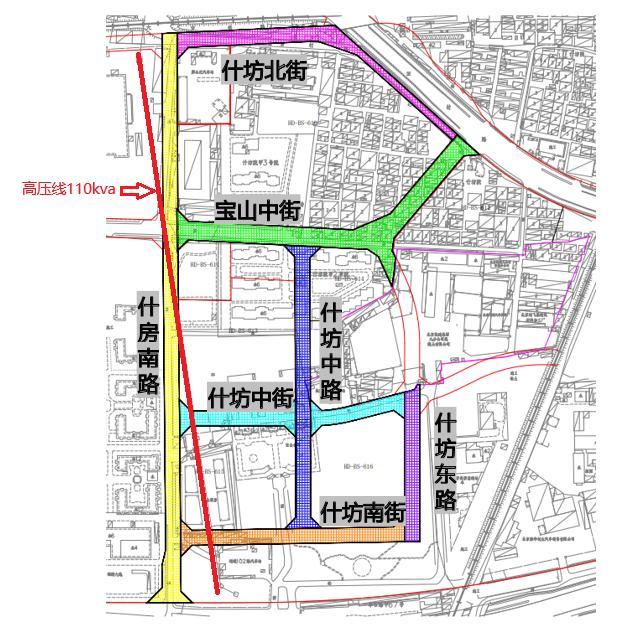

高压线所在位置/受访者提供

张贴二次公告/受访者提供

公告显示,道路封闭的原因是由于东侧回迁安置房项目需要进行道路管线施工,为确保施工安全,才进行临时封闭。如今安置房项目已基本完成,道路什么时候能恢复通行呢?带着市民疑问,记者与道路建设方北京鑫泰世纪置业投资有限公司取得联系。对方表示,影响施工进展的主要原因是道路上方有110kv高压线,同时道路中间有一座高压线塔。需对整体进行挪移后,才能进行道路拓宽建设。同时在去年10月30日,现场还张贴了第二次公告,告知封闭时间为2025年10月31日到2027年11月30日。工作人员李锋表示,目前已加快前期工作进展,力争早日实现道路通车。

鑫泰置业李锋:西山国际城东侧道路规划为什房南路,是宝山村回迁安置房的配套市政道路。目前这条道路的规划及相关手续都已办理完成,但是现场道路正中心存在110kv高压铁塔。高压铁塔是区域电力的主要输入来源,公司需配合国网电力公司把整个高压线塔及高压空中走廊全部入地,确保用电安全和周围行车安全后,才能对整条道路进行拓宽和管线的铺设。当前我们正往前赶,计划2026年底或2027年初可以完成高压线迁改和入地。旧塔拆除后,什房南路就具备了施工条件,计划于2027年下半年实现通车。

记者/编辑:向南

主编:朱来生

宝山馨苑西路被封挡,相邻道路拥堵忙

近日,家住海淀区四季青镇西山国际城的王先生向北京12345市民服务热线反映,约一年前,小区东侧的宝山馨苑西路被封,公告显示施工时间截止到去年(2025年)10月31日。如今已经超期,道路没有建设,围挡也没有拆除。设置围挡的原因是什么?道路何时能恢复通行呢?

宝山馨苑西路被封挡,相邻道路拥堵忙

近日,家住海淀区四季青镇西山国际城的王先生向北京12345市民服务热线反映,约一年前,小区东侧的宝山馨苑西路被封,公告显示施工时间截止到去年(2025年)10月31日。如今已经超期,道路没有建设,围挡也没有拆除。设置围挡的原因是什么?道路何时能恢复通行呢?

宝山馨苑西路被封挡/记者拍摄

宝山馨苑西路呈南北走向,南端与阜石路相交,向北可以去往锦绣大地物流港。有市民表示,这条路虽然不宽,但封挡前一些从阜石路去往锦绣大地的车辆经常往来通行。

市民:原来这道能进车能出车,现在它封着呢。

市民:原来这条路是通阜石路辅路的,下辅路顺着就过来了,现在就得绕。

现场张贴的施工公告/记者拍摄

现场可以看到,道路北端的线杆上贴有施工公告,公告显示道路封闭时间为2025年2月17日到10月31日。围挡设有小门,走进去后是一列活动板房,继续向南无法通行。透过西山国际城的围墙栅栏,可以看到南段道路上还堆放着大量施工材料、建筑砂石等。

市民:在楼上看里边乱七八糟的,挺长时间了。他应该有规划,该修路修路,该绿化绿化,但是他就那么围着。

市民:不是一天两天了,好几年了。工地的牌子在道边上贴着,上面有年月日,有项目介绍。

市民:他贴的这个期限早就到了,到现在也不恢复。现在这条路上还摆放着好多简易房,还有集装箱。

道路紧邻锦绣大地物流港/记者拍摄

被封挡的道路与西山国际城西侧的巨山路平行。道路封挡后,无论是进出西山国际城小区还是锦绣大地物流港的车辆,南北通行都只能走巨山路。早晚高峰和周六日,容易出现拥堵。

市民:我从阜石路过去也不方便,我从市场出来往南走也不方便。有时候这特别堵,能堵到那个红绿灯。这要是通了,那就能好很多。

市民:原来我从小区开车出去,就是右转再右转,然后就到这条道路上了。顺着道往南走就是阜石路桥下,我桥下一掉头直接就去市里了。现在封路没得选择了,北边过来的车都得走阜石路桥下,而且这个红绿灯,不等两三个灯根本过不去。

围挡内的宝山馨苑西路/记者拍摄

采访过程中,有市民告诉记者,道路东侧回迁房建设的同时,还修建了一条南北向的平行道路。如今宝山馨苑西路超期未开放,未来还能不能恢复通行,成了未知数。

市民:它开通了肯定要方便很多。因为封了好久了,反正人行车行都不方便。

市民:新建的小区里头有一条道,属于大市政,现在还没打开这门呢,打开这门直接就通出去了。

高压线所在位置/受访者提供

张贴二次公告/受访者提供

公告显示,道路封闭的原因是由于东侧回迁安置房项目需要进行道路管线施工,为确保施工安全,才进行临时封闭。如今安置房项目已基本完成,道路什么时候能恢复通行呢?带着市民疑问,记者与道路建设方北京鑫泰世纪置业投资有限公司取得联系。对方表示,影响施工进展的主要原因是道路上方有110kv高压线,同时道路中间有一座高压线塔。需对整体进行挪移后,才能进行道路拓宽建设。同时在去年10月30日,现场还张贴了第二次公告,告知封闭时间为2025年10月31日到2027年11月30日。工作人员李锋表示,目前已加快前期工作进展,力争早日实现道路通车。

鑫泰置业李锋:西山国际城东侧道路规划为什房南路,是宝山村回迁安置房的配套市政道路。目前这条道路的规划及相关手续都已办理完成,但是现场道路正中心存在110kv高压铁塔。高压铁塔是区域电力的主要输入来源,公司需配合国网电力公司把整个高压线塔及高压空中走廊全部入地,确保用电安全和周围行车安全后,才能对整条道路进行拓宽和管线的铺设。当前我们正往前赶,计划2026年底或2027年初可以完成高压线迁改和入地。旧塔拆除后,什房南路就具备了施工条件,计划于2027年下半年实现通车。

记者/编辑:向南

主编:朱来生
