战鼓催征寒凝翠 攻坚冲刺势如虹--中国安能二局浙江松阳抽水蓄能电站建设纪实

岁末寒潮席卷浙西南的松古平原,松阳县玉岩镇与竹源乡的群山间,松阳抽水蓄能电站建设现场却热潮涌动。清晨7时许,第一缕阳光穿透薄雾洒向工地,数百名建设者已集结在主厂房入口,安全帽上“中国安能”的字样交相辉映,他们吹响“冲刺全年目标”的冲锋号,以“时不我待”的节奏全力推进,向着年度目标发起最后冲刺。
浙江松阳抽水蓄能电站是国家“十四五”重点实施项目,是浙江省重大能源项目,也是松阳历史上投资最大项目,工程总投资约88.2亿元,主要由上水库枢纽、下水库枢纽、输水系统、地下厂房、地面开关站、场内道路及附属设施等组成。电站为日调节纯抽水蓄能电站,安装4台35万千瓦可逆式水泵水轮发电机组,总装机容量为140万千瓦,年发电量为14亿千瓦时。电站建成后承担浙江电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,同时与华东电网形成区域内优势互补,为华东电网提供灵活调度能力,将有力支撑浙江电网安全稳定运行,促进新能源消纳、改善电网结构,进一步提高电网安全性、稳定性和经济性,每年可节省电网电力系统燃煤消耗量约26万吨,相应减少二氧化硫0.35万吨、二氧化碳52万吨、氮氧化物0.13万吨、烟尘0.17万吨,对实现双碳目标、构建以新能源为主体的新型电力系统具有重要意义。
作为项目核心建设主体,中国安能二局松阳项目部自2023年11月进场以来,便将“能源建设+应急救援”双重使命融入施工全程:既要打造“零缺陷”优质工程,更以建设为契机,锤炼地下洞群、水利枢纽等场景的应急处置能力,为地质灾害救援积累实战经验。
鏖战地下洞群 攻坚核心工程

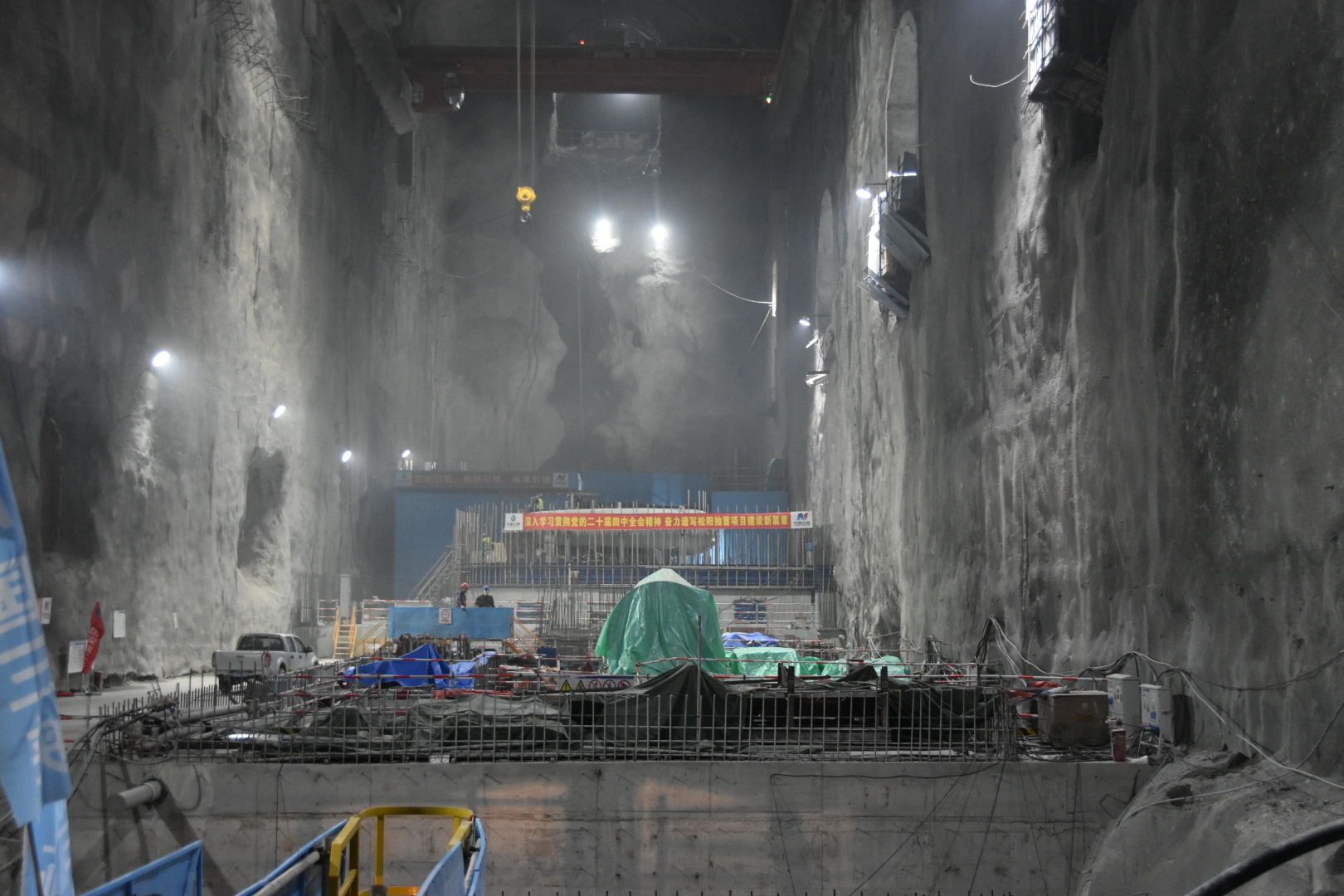

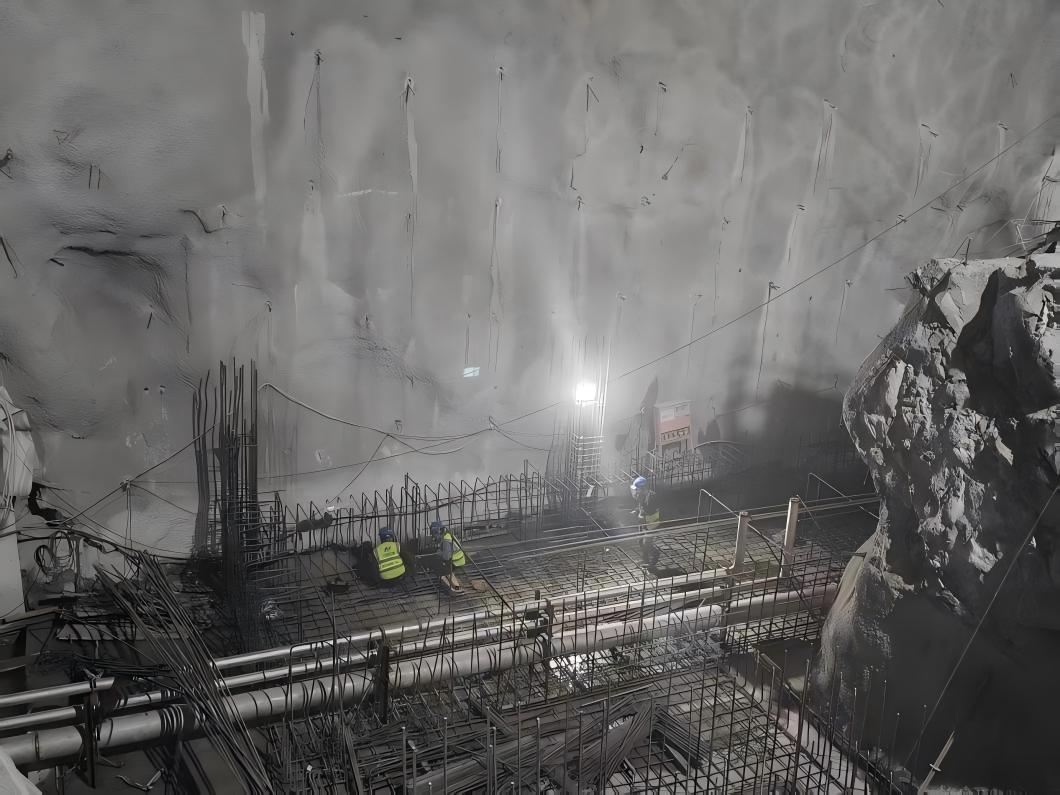

在地下洞群施工中,主副厂房作为电站“地下心脏”,其238米长、28米宽、57米高的空间内,岩锚梁是支撑4台35万千瓦发电机组的“承重脊梁”。冬季干燥少雨的气候特点,恰好为地下洞室施工创造了“黄金窗口期”,项目部牢牢抓住这一机遇,将施工细化为多个关键节点,有条不紊持续推进项目进度。

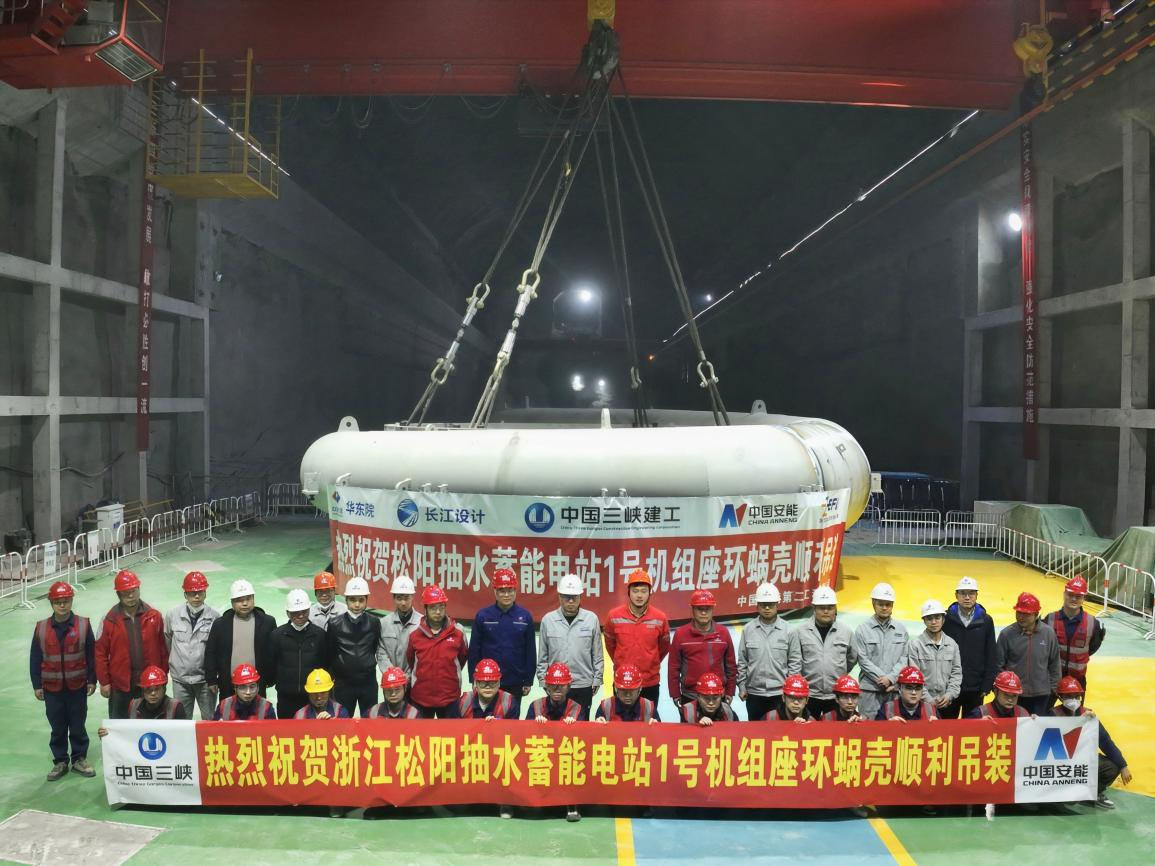

2025年12月9日,浙江松阳抽水蓄能电站建设现场传来捷报——1#机组核心部件座环蜗壳顺利完成吊装作业,标志着电站机电安装工作正式进入关键设备组装阶段,为后续机组整体调试及投产发电奠定坚实基础。
“狠抓项目履约,严格把控建设节点!”项目经理韩振宝目光紧随每一处作业细节,全程跟进工程进展。
本次吊装的座环蜗壳整体最大尺寸达11.6米×10.7米×2.3米,最大板厚66毫米,总重约211吨,在安装间完成组圆与焊接。为确保吊装安全顺利,项目部提前对主厂房桥式起重机的安全制动系统、机械与电气操作机构进行全面检查;各部门通力协作,多次开展方案研讨与技术交底,对起吊方法、吊耳受力、钢丝绳选用等关键环节进行反复核算,确保各项指标符合安全质量要求。整个吊装过程衔接紧密、井然有序,为主机安装打下了重要基础。

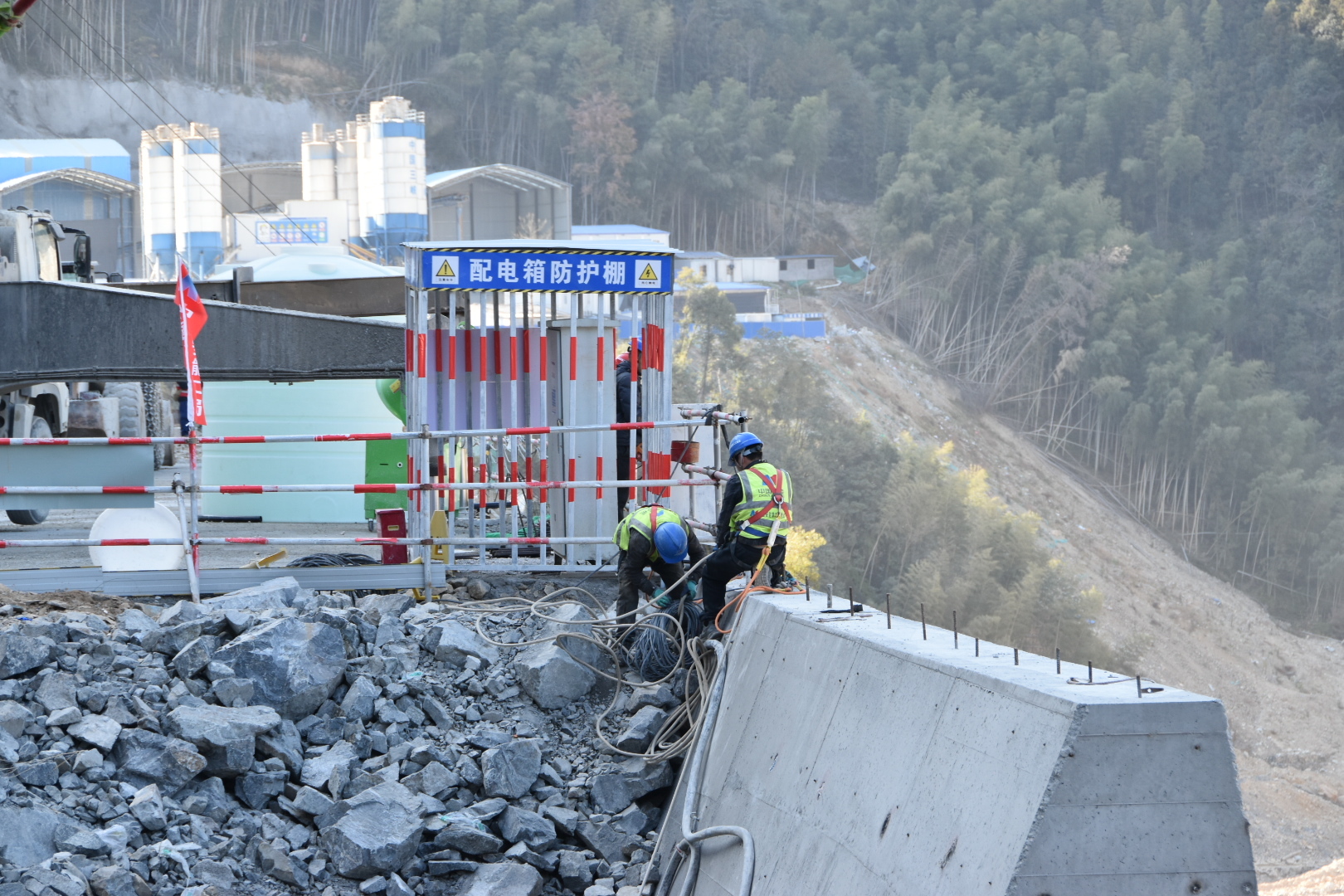

与此同时,其他工作面建设也在同步推进,下水库大坝作为拦截尾水的关键设施,固结灌浆已完成5个单元,预计12月底前全部完成;溢洪洞平洞开挖支护已结束,竖井扩挖施工正在进行;进出水口取得阶段性进展,后续建设有序铺开;地面开关站地下室基坑开挖已完成,清基进度达80%;自流排水洞持续掘进,目前里程已达ZLP1+385.642,整体施工稳步向前。
凝聚奋斗合力 刷新施工速度
项目部始终秉持“履约为纲、质量为本、安全为基、效益为要”的十六字方针,树牢进度是最大的效益理念,狠抓资源配置、施工组织,全力确保各节点目标实现,围绕主副厂房、主变洞、尾闸洞“三大核心洞室”,下水库大坝、溢洪洞、尾水隧洞“三大关键枢纽”,以及辅助施工支洞、业主前方营地“两大配套工程”,以高标准施工效率解决冬季施工难题,推动项目建设高效推进。
面对复杂地质条件带来的挑战,项目部迅速成立技术工作领导小组,由项目经理任组长、总工程师任副组长,并吸纳主要技术人员共20余人加入。小组着力完善图纸会审与技术创新制度体系,通过持续优化施工方案、细化作业流程,在确保安全与质量的前提下,精心组织施工管理,提前谋划重点技术任务,稳步推进工程进度,推动地下洞群在群山深处扎实延伸、渐具规模。

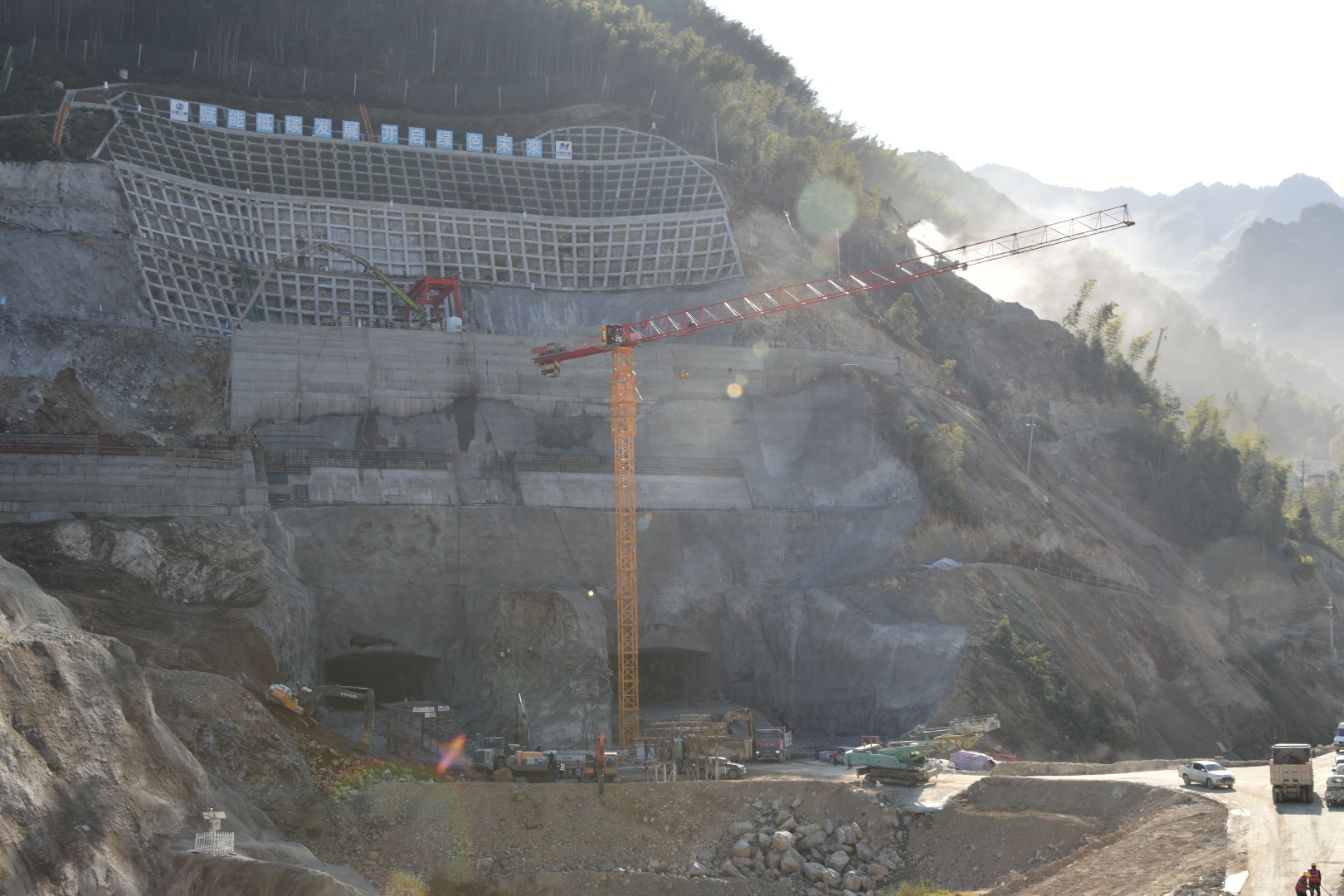

今年6月下旬,项目建设取得关键性胜利——地下厂房顺利开挖完成,主副厂房开挖仅用时18个月,刷新国内同类型抽蓄电站厂房开挖记录,展现“安能速度”,为电站首台机组按期投产发电奠定了坚实基础。下水库大坝在导流推迟四个月的不利情况下仍如期完成填筑目标,破碎系统安装调试仅用两个月即投产,创造了临建设施的新速度,为工程建设注入强劲动能。地下洞室群开挖已取得阶段性成果,主厂房、主变洞、尾水洞等关键洞室开挖顺利推进,为未来机组安装工作奠定了坚实基础。
针对抽水蓄能地下发电厂房核心承重构件岩壁吊车梁开挖施工中遇到的围岩稳定性控制难度大、开挖轮廓精度控制要求高、爆破施工扰动控制难以及一次成型难等特点,项目部组建专班攻关小组,从技术管理、过程控制、协同机制、技能提升、考核激励、创新应用六个维度系统施策,形成一套可落地的高效、精准的岩壁梁开挖技术与管理体系。相关成果荣获精品工程一等奖1项,QC成果1项、第五届(2025)电力企业班组岗位创新创效优秀成果二级项目成果,为抽水蓄能电站地下厂房施工质量管理提供新的实践路径和管理经验。
决胜投产发电书写崭新答卷
从地下洞群的精准掘进,到水库大坝的稳步填筑,松阳抽水蓄能电站的每一寸进展,都凝聚着安能人的汗水与担当。当前,首台机组发电目标已进入攻坚冲刺阶段,松阳项目部全体建设者正以“时不我待、只争朝夕”的劲头,以“攻坚克难、敢打必胜”的作风,向发电任务发起冲击!
夜幕降临,工地上依旧灯火通明,机械的轰鸣声、设备的运转声、工人的吆喝声交织在一起,汇成一曲冬日里的“冲刺交响乐”。项目经理韩振宝表示,项目部将聚焦关键节点任务,以“一天也不耽误、一天也不懈怠”的劲头,全力保障首台机组按期投产发电,为2026年实现并网目标奋力冲刺,展现安能人高水平、高要求、高质量的工程建设能力!
战号催征,旌旗猎猎;寒冬砺剑,只争朝夕。安能建设者将继续在松阳抽水蓄能电站的征程上奋勇前行,为浙西南能源保障与应急能力提升贡献坚实的安能力量。(记者:颜葵;记者站:徐迎华、罗娇)

战鼓催征寒凝翠 攻坚冲刺势如虹--中国安能二局浙江松阳抽水蓄能电站建设纪实

岁末寒潮席卷浙西南的松古平原,松阳县玉岩镇与竹源乡的群山间,松阳抽水蓄能电站建设现场却热潮涌动。清晨7时许,第一缕阳光穿透薄雾洒向工地,数百名建设者已集结在主厂房入口,安全帽上“中国安能”的字样交相辉映,他们吹响“冲刺全年目标”的冲锋号,以“时不我待”的节奏全力推进,向着年度目标发起最后冲刺。
浙江松阳抽水蓄能电站是国家“十四五”重点实施项目,是浙江省重大能源项目,也是松阳历史上投资最大项目,工程总投资约88.2亿元,主要由上水库枢纽、下水库枢纽、输水系统、地下厂房、地面开关站、场内道路及附属设施等组成。电站为日调节纯抽水蓄能电站,安装4台35万千瓦可逆式水泵水轮发电机组,总装机容量为140万千瓦,年发电量为14亿千瓦时。电站建成后承担浙江电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,同时与华东电网形成区域内优势互补,为华东电网提供灵活调度能力,将有力支撑浙江电网安全稳定运行,促进新能源消纳、改善电网结构,进一步提高电网安全性、稳定性和经济性,每年可节省电网电力系统燃煤消耗量约26万吨,相应减少二氧化硫0.35万吨、二氧化碳52万吨、氮氧化物0.13万吨、烟尘0.17万吨,对实现双碳目标、构建以新能源为主体的新型电力系统具有重要意义。
作为项目核心建设主体,中国安能二局松阳项目部自2023年11月进场以来,便将“能源建设+应急救援”双重使命融入施工全程:既要打造“零缺陷”优质工程,更以建设为契机,锤炼地下洞群、水利枢纽等场景的应急处置能力,为地质灾害救援积累实战经验。
鏖战地下洞群 攻坚核心工程
在地下洞群施工中,主副厂房作为电站“地下心脏”,其238米长、28米宽、57米高的空间内,岩锚梁是支撑4台35万千瓦发电机组的“承重脊梁”。冬季干燥少雨的气候特点,恰好为地下洞室施工创造了“黄金窗口期”,项目部牢牢抓住这一机遇,将施工细化为多个关键节点,有条不紊持续推进项目进度。
2025年12月9日,浙江松阳抽水蓄能电站建设现场传来捷报——1#机组核心部件座环蜗壳顺利完成吊装作业,标志着电站机电安装工作正式进入关键设备组装阶段,为后续机组整体调试及投产发电奠定坚实基础。
“狠抓项目履约,严格把控建设节点!”项目经理韩振宝目光紧随每一处作业细节,全程跟进工程进展。
本次吊装的座环蜗壳整体最大尺寸达11.6米×10.7米×2.3米,最大板厚66毫米,总重约211吨,在安装间完成组圆与焊接。为确保吊装安全顺利,项目部提前对主厂房桥式起重机的安全制动系统、机械与电气操作机构进行全面检查;各部门通力协作,多次开展方案研讨与技术交底,对起吊方法、吊耳受力、钢丝绳选用等关键环节进行反复核算,确保各项指标符合安全质量要求。整个吊装过程衔接紧密、井然有序,为主机安装打下了重要基础。
与此同时,其他工作面建设也在同步推进,下水库大坝作为拦截尾水的关键设施,固结灌浆已完成5个单元,预计12月底前全部完成;溢洪洞平洞开挖支护已结束,竖井扩挖施工正在进行;进出水口取得阶段性进展,后续建设有序铺开;地面开关站地下室基坑开挖已完成,清基进度达80%;自流排水洞持续掘进,目前里程已达ZLP1+385.642,整体施工稳步向前。
凝聚奋斗合力 刷新施工速度
项目部始终秉持“履约为纲、质量为本、安全为基、效益为要”的十六字方针,树牢进度是最大的效益理念,狠抓资源配置、施工组织,全力确保各节点目标实现,围绕主副厂房、主变洞、尾闸洞“三大核心洞室”,下水库大坝、溢洪洞、尾水隧洞“三大关键枢纽”,以及辅助施工支洞、业主前方营地“两大配套工程”,以高标准施工效率解决冬季施工难题,推动项目建设高效推进。
面对复杂地质条件带来的挑战,项目部迅速成立技术工作领导小组,由项目经理任组长、总工程师任副组长,并吸纳主要技术人员共20余人加入。小组着力完善图纸会审与技术创新制度体系,通过持续优化施工方案、细化作业流程,在确保安全与质量的前提下,精心组织施工管理,提前谋划重点技术任务,稳步推进工程进度,推动地下洞群在群山深处扎实延伸、渐具规模。
今年6月下旬,项目建设取得关键性胜利——地下厂房顺利开挖完成,主副厂房开挖仅用时18个月,刷新国内同类型抽蓄电站厂房开挖记录,展现“安能速度”,为电站首台机组按期投产发电奠定了坚实基础。下水库大坝在导流推迟四个月的不利情况下仍如期完成填筑目标,破碎系统安装调试仅用两个月即投产,创造了临建设施的新速度,为工程建设注入强劲动能。地下洞室群开挖已取得阶段性成果,主厂房、主变洞、尾水洞等关键洞室开挖顺利推进,为未来机组安装工作奠定了坚实基础。
针对抽水蓄能地下发电厂房核心承重构件岩壁吊车梁开挖施工中遇到的围岩稳定性控制难度大、开挖轮廓精度控制要求高、爆破施工扰动控制难以及一次成型难等特点,项目部组建专班攻关小组,从技术管理、过程控制、协同机制、技能提升、考核激励、创新应用六个维度系统施策,形成一套可落地的高效、精准的岩壁梁开挖技术与管理体系。相关成果荣获精品工程一等奖1项,QC成果1项、第五届(2025)电力企业班组岗位创新创效优秀成果二级项目成果,为抽水蓄能电站地下厂房施工质量管理提供新的实践路径和管理经验。
决胜投产发电书写崭新答卷
从地下洞群的精准掘进,到水库大坝的稳步填筑,松阳抽水蓄能电站的每一寸进展,都凝聚着安能人的汗水与担当。当前,首台机组发电目标已进入攻坚冲刺阶段,松阳项目部全体建设者正以“时不我待、只争朝夕”的劲头,以“攻坚克难、敢打必胜”的作风,向发电任务发起冲击!
夜幕降临,工地上依旧灯火通明,机械的轰鸣声、设备的运转声、工人的吆喝声交织在一起,汇成一曲冬日里的“冲刺交响乐”。项目经理韩振宝表示,项目部将聚焦关键节点任务,以“一天也不耽误、一天也不懈怠”的劲头,全力保障首台机组按期投产发电,为2026年实现并网目标奋力冲刺,展现安能人高水平、高要求、高质量的工程建设能力!
战号催征,旌旗猎猎;寒冬砺剑,只争朝夕。安能建设者将继续在松阳抽水蓄能电站的征程上奋勇前行,为浙西南能源保障与应急能力提升贡献坚实的安能力量。(记者:颜葵;记者站:徐迎华、罗娇)
