安徽桐城抽水蓄能电站工程是国家“十四五”规划能源建设重点项目。电站由上水库、下水库、输水系统、地下厂房和地面开关站等组成,为一等大(Ⅰ)型工程。

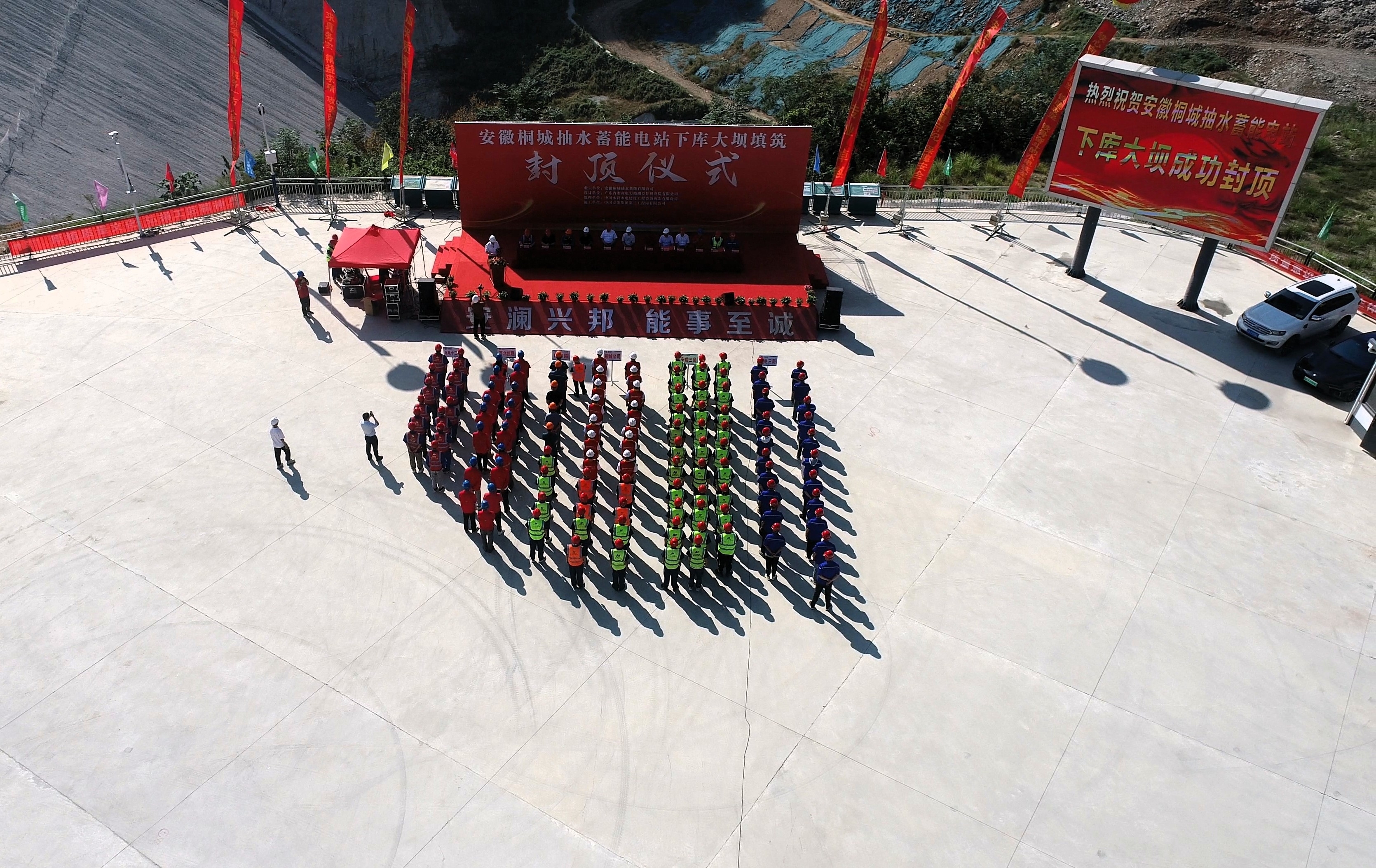

9月28日,随着最后一层堆石料碾压完成,由中国安能第三工程局桐城项目部承建的安徽桐城抽水蓄能电站下库混凝土面板堆石坝提前33天顺利填筑到顶,大坝填筑施工任务圆满完成。

安徽桐城抽水蓄能电站工程是国家“十四五”规划能源建设重点项目,电站由上水库、下水库、输水系统、地下厂房和地面开关站等组成,为一等大(Ⅰ)型工程。下库大坝设计最大坝高80米,最大坝顶长300米,堆石坝填筑总方量为100万立方米,历时280天艰苦奋战,全体建设者们克服了诸多困难和挑战,确保了工程建设的顺利推进。

下库大坝填筑工程是在2023年12月24日启动,填筑初期,就遭遇冬季极寒天气挑战及春节施工影响,项目部以开工即决战、起步即冲刺”的奋斗姿态拼抢开新局,奔跑赢未来,全力投入基础岩面清理工作,在年前高标准完成水平段填筑节点目标。在大坝填筑过程中,项目部始终秉持着“质量第一、安全至上”的原则,精心组织、科学施工。通过不断优化施工方案,合理调配资源,采用先进的施工技术和工艺,确保了大坝填筑的质量和进度。

在施工高峰期,每天有70余辆自卸车辆穿梭于工地,30台大型施工设备同时作业,现场施工人员多达150人。他们日夜奋战,抢晴天、战雨天,克服了一个又一个施工难题。同时,项目部积极与业主、设计、监理等单位的密切协作,及时解决施工过时出现的技术问题,首次采用了智能碾压技术,实现了厘米级的定位精度和远程监管,提高了碾压大坝土方的施工质量,确保了工程建设的顺利进行。
